2009年6月6日 星期六
趕工吧!機場捷運!(2009-Jun)
目前已開工的施工標有:CU01、CU02、CU02A、CU03、CE02、CE03B、CE01D、CA450B、CE03A、CE01C、CE01B。(全面開工)
已開工的機電標有:ME01、ME04A、ME04B。
最近得標的有:無。
還在招標的有:無。
以下連結可看到施工標進度,
高鐵局捷運工程處的施工標資訊平台(每週更新)
行政院公共工程委員會的工程計畫查詢 (每月更新)(交通運輸→拉到最下面的臺灣桃園國際機場聯外捷運系統建設計畫→中間的標案狀況查詢)
網友提供的資訊:
取自ptt捷運版友el1901的相簿:
CE01工程圖
CE02工程圖
CE03工程圖
取自ptt捷運板板友liangwei的相簿:
三重端進度照片
取自林口葡萄藤富專的相簿:
CE02標架橋工程紀錄
機場捷運資訊、介紹、討論:
機場捷運車輛 (僅供參考)
機場捷運各施工標詳細介紹 (自己先前整理的)
林口葡萄藤討論串 (熱烈討論ing)
各施工標即時監控系統:
各標工地即時影像(請盡量用IE開啟)
大地監測
CA450A進度平台(達欣工程) (每週更新,圖量多)
CA441A進度平台(世久營造)
本月份各施工標進展(Apr~May):
CE01B ↑1.21% 超前0.7%
CE01C ↑1.48% 超前1.84%
CE01D ↑2.8% 超前4.13%
CU01 ↑2.03% 持平
CE02 ↑2.36% 超前4.19%
CU02 ↑3% 超前9.89%
CU02A ↑2.55% 超前0.14%
CE03A ↑1.64% 超前0.71%
CE03B ↑2.06% 超前2.94%
ME01 ↑0.36% 超前0.8%
CA441A↓4.13% 落後26.84%
CA450A↑1.42% 超前0.84%
CA450B↑0.03% 超前0.28%
總進度 ↑0.69% 超前1.48%
6/2更新
第五條潛盾隧道(Ⅳ上行)由#1潛盾機轉移陣地後,已發進。
Ⅴ上行由#7潛盾機發進準備中。
Ⅳ下行由#2潛盾機轉移陣地中。
6/7更新

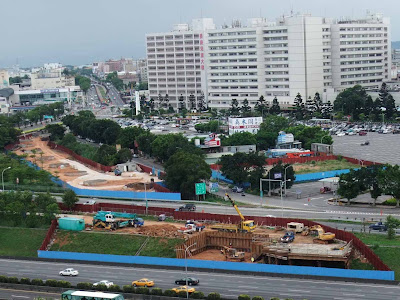

林口葡萄藤簡單生活提供的CE02標跨高速公路段空照圖(珍貴!)
六月第一週
六月第二週
六月第三週
六月第四週
巨型井基出現!
6/9更新
CU02A十條潛盾隧道,目前貫通兩條(Ⅰ上下行)。
Ⅱ上行由#3潛盾機鑽掘中(688/844)。
Ⅱ下行由#4潛盾機鑽掘中(475/845)。
Ⅲ出發前準備。
Ⅳ上行由#1潛盾機轉移陣地後,鑽掘中(18/112)。
Ⅳ下行由#2潛盾機轉移陣地中。
Ⅴ上行由#7潛盾機鑽掘中。(?/?)
Ⅴ下行由#8潛盾機發進準備中。
6/10更新
CE01C標新莊區域,沿線似乎挖出紅火蟻,積極處理中...
6/11更新
前陣子詢問高鐵局有關機場捷運的公共藝術之事,高鐵局的回覆如下:
第98120號
您好:
有關您詢問機場捷運站是否設置公共藝術乙節,謹說明如下:
一、臺灣桃園國際機場捷運系統建設計畫(以下簡稱機場捷運線)將依文建會「公共藝術設置辦法」規定設置公共藝術,目前正展開公共藝術設置計畫之研擬作業,將於機場捷運線通車營運前完成設置,以傳達臺灣與國際接軌之意念。
二、機場捷運線是我國政府「愛台12建設」項目之一,兼具機場聯外及都會捷運功能,將連結桃園國際機場、高鐵桃園車站、臺北車站等交通運輸樞紐,使國際航線與國內交通網路緊密結合,因此在車站空間設計上,除依上述法令規定設置之公共藝術作品外,亦賦予各車站設計主題,其中位於桃園縣境內之DU01、DE02、DE03等三設計標,並獲得桃園縣第一屆「都市設計優良案例精選」初評階段之「公共開發空間設計」類入圍。複評階段DE03標獲得第一名,建築設計主題為『天地間的律動』;DU01標為第二名,建築設計主題為『飄、移、時、憩、然』,本局將於近期內將設計成果建置於本局網頁上,屆時歡迎請您上網查閱瞭解。
感謝您對機場捷運建設的支持與關注,祝您事事順遂。
DE03標的車站有A15、A16、A17、A18、A19、A20
DU01標的車站有A7
拭目以待吧
6/14更新
在某處找到了有關CA450B的資料,但因為怕有版權問題就不貼了,僅提供連結。
6/15更新
CU02A十條潛盾隧道,目前貫通兩條(Ⅰ上下行)。
Ⅱ上行由#3潛盾機鑽掘中(723/844)。
Ⅱ下行由#4潛盾機鑽掘中(475/845)。
Ⅲ鏡面框施工、施工架搭設。
Ⅳ上行由#1潛盾機轉移陣地後,鑽掘中(50/112)。
Ⅳ下行由#2潛盾機轉移陣地中。
Ⅴ上行由#7潛盾機發進準備中。(?/?)
Ⅴ下行由#8潛盾機發進準備中。(?/?)
6/16更新
CU02A十條潛盾隧道,目前貫通兩條(Ⅰ上下行)。
Ⅱ上行由#3潛盾機鑽掘中(750/844)。
Ⅱ下行由#4潛盾機鑽掘中(509/845)。
Ⅲ鏡面框施工、施工架搭設。
Ⅳ上行由#1潛盾機轉移陣地後,鑽掘中(67/112)。
Ⅳ下行由#2潛盾機組裝作業中。
Ⅴ上行由#7潛盾機鑽掘中。(38/769)
Ⅴ下行由#8潛盾機組裝作業、土砂坑施工。(?/?)
6/22更新
CU02A十條潛盾隧道,目前貫通兩條(Ⅰ上下行)。
Ⅱ上行由#3潛盾機鑽掘中(778/844)。
Ⅱ下行由#4潛盾機鑽掘中(528/845)。
Ⅲ車站與隧道接頭作業、發進端試水鑽孔。
Ⅳ上行由#1潛盾機轉移陣地後,鑽掘中(101/112)。
Ⅳ下行由#2潛盾機組裝作業中。
Ⅴ上行由#7潛盾機鑽掘中。(69/769)
Ⅴ下行由#8潛盾機組裝作業、土砂坑施工。
6/29更新
CU02A十條潛盾隧道,目前貫通三條(Ⅰ上下行、Ⅳ上行)。
Ⅱ上行由#3潛盾機鑽掘中(801/844)。
Ⅱ下行由#4潛盾機鑽掘中(566/845)。
Ⅲ車站與隧道接頭施工、地面固定式吊車組裝。
Ⅳ上行由#1潛盾機轉移陣地後,上行線潛盾機#1-2完成掘進到達隧挖段(112/112)。
Ⅳ下行由#2潛盾機組裝作業中。
Ⅴ上行由#7潛盾機完成初掘進後設備轉換及切刃維修。(69/769)
Ⅴ下行由#8潛盾機反力座施工。
6/30更新
文化一路上的墩柱施工已經推進超過復興三路囉~
