趕工吧!機場捷運!(2010-Oct)

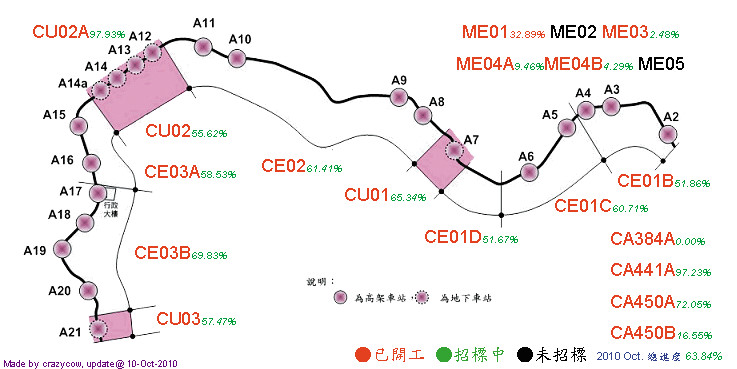

上圖各標別旁邊的數字為各標施工進度,綠色代表進度正常或超前,紅色代表落後。
目前已開工的施工標有:
CU01、CU02、CU02A、CU03、CE02、CE03B、CE01D、CA450B、CE03A、CE01C、CE01B。(全面開工)
已開工的機電標有:ME01、ME03、ME04A、ME04B。
最近得標的有:無。
還在招標的有:無。
以下連結可看到施工標進度,
高鐵局捷運工程處的施工標資訊平台(來源:高鐵局捷運工程處,每週更新)
行政院公共工程委員會的工程計畫查詢 (來源:行政院工程委員會,每月更新)(交通運輸→拉到最下面的臺灣桃園國際機場聯外捷運系統建設計畫→中間的標案狀況查詢)
網友提供的資訊:
取自ptt捷運版友el1901的相簿:
CE01工程圖
CE02工程圖
CE03工程圖
取自ptt捷運板板友liangwei的相簿:
三重端進度照片
取自ptt捷運板板友Japan2001的相簿:
機場捷運全線施工巡禮
取自林口葡萄藤富專的相簿:
CE02標架橋工程紀錄
趴趴誠の自言自語 不定時提供機場捷運進度
機場捷運資訊、介紹、討論:
交通部重大交通建設主題網 三段介紹影片:1 2 3
機場捷運車輛 (僅供參考)
機場捷運ME01標電聯車工程-模型車檢視作業
機場捷運各施工標詳細介紹 (自己先前整理的)
林口葡萄藤討論串 (熱烈討論ing)
高鐵局機場捷運google版網頁(new)
機場捷運潛盾隧道工法介紹(影片,來源:高鐵局)
機場捷運雙圓潛盾隧道工法介紹(影片,來源:高鐵局)
各施工標即時監控系統:
各標工地即時影像(來源:高鐵局捷運工程處,請盡量用IE開啟)
大地監測(來源:高鐵局捷運工程處)
CA450A進度平台(達欣工程) (每週更新,圖量多)
CA441A進度平台(世久營造)
本月份各施工標進展(Sep.):
CE01B ↑4.03% 超前0.24%
CE01C ↑3.07% 超前5.83%
CE01D ↑2.45% 超前12.47%
CU01 ↑1.08% 超前1.73%
CE02 ↑3.43% 超前11.83%
CU02 ↑0.15% 超前0.57%
CU02A ↑0.42% 超前0.42%
CE03A ↑3.06% 超前8.45%
CE03B ↑4.13% 超前0.31%
CU03 ↑3.35% 超前0.06%
ME01 ↑1.53% 落後1.88%
ME03 ↑1.07% 超前0.28%
ME04A ↑1.52% 超前7.86%
ME04B ↑0.02%超前1.15%
CA441A↑1.32% 超前4.56%
CA450A↑3.90% 超前5.53%
CA450B↑2.06% 超前4.12%
總進度 ↑0.72% 超前1.56%
10/10更新
台北~三重橫貫淡水河之雙圓潛盾隧道(DOT),總計1322環,累計完成1021環。
10/31更新
跨高速公路橋現況,鋼模都拆掉囉。
